地基基础检测是工程质量控制的关键环节,以下从前期准备、常用方法技巧、数据判读、避坑要点四个维度分享实用经验,兼顾现场可操作性和规范要点:
一、前期准备:少走弯路的基础
资料先吃透
拿到地勘报告、桩基/基础施工图、施工记录(尤其是桩长、砼标号、持力层变更签证),着重标记设计要求的检测数量、方法、临界值(如静载沉降控制值、低应变完整性类别标准)。
现场踏勘三件事
查桩头/基础面处理:桩头需凿至新鲜砼、平整无松散,否则低应变信号乱、静载易偏心;
定点位坐标:用全站仪复核检测桩位,避免选到补桩、接桩等“特殊桩”而未标注;
摸地下障碍:问清是否有旧基础、管线,避免钻芯/开挖时卡钻或破坏。
二、常用检测方法的核心技巧
1. 低应变法(基桩完整性,常用)
锤击要点:用尼龙锤/力棒,锤击点选桩中心,传感器用黄油/橡皮泥贴紧(别用双面胶!易脱波),信号要“尖峰+清晰指数衰减”;
缺陷判读技巧:
2L/C(L桩长、C波速)内有同向反射→大概率扩颈;反向反射→缩颈/离析;
多次反射且频率低→断桩/严重离析;
波速先算“平均波速”:用已知良好桩标定,再判其他桩,别直接套规范C值(砼强度、龄期影响大)。
2. 钻芯法(查砼强度+持力层)
钻机垂直度:开钻前用水平尺调,偏斜率≤0.5%,否则芯样断、判不了桩底;
芯样截取:桩底3倍桩径内必取,持力层进尺≥1m,芯样标注“上/中/下+桩底”,及时封蜡防失水;
持力层判定:对照地勘的“持力层岩性描述”,遇软弱夹层要拍照片+留样,别只写“满足”。

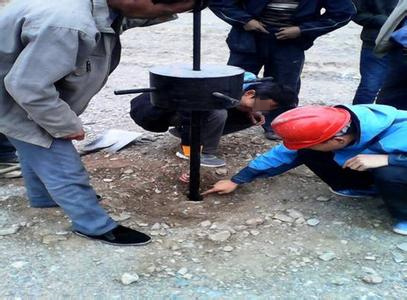

3. 平板载荷试验(自然地基/复合地基)
压板尺寸:换填地基用1.0㎡,复合地基按桩间距选(如CFG桩用单桩承担处理面积);
沉降观测:加荷后按0、10、20、30…min读表,级差平稳再加下一级,拐点(陡降段)出现立刻停。
三、数据判读与报告“避坑”
不孤立看单点数据:比如低应变一类桩但静载沉降大,要查桩端虚土;钻芯强度够但持力层差,需补勘察;
临界值留证据:判Ⅱ类桩(轻微缺陷)要有波形对比,判不合格项须附原始曲线/芯样照片;
报告写“结论+建议”:不止写“合格”,要写“X号桩建议验证”“持力层局部需处理”,给施工方明确指引。
四、现场高频问题速解
低应变无信号:先查传感器接触、锤击力度,再敲桩头看是否砼酥松(凿掉重来);
静载沉降突变:停载检查堆载是否滑移、基准桩是否动,别硬加;
钻芯卡钻:提钻慢转,别硬压,避免芯样破坏或钻孔偏斜。
